Case Study: Potatura E Consolidamento Cedro. I 4.300€ Che Salvano La Casa.
Caso Studio · Arboricoltura Clinica · Cedrus atlantica

Potatura e Consolidamento Cedro: I 4.300€ che Salvano la Casa e la Responsabilità Legale

Questo intervento ha avuto un costo finale di 4.300€ + IVA. Se stai cercando qualcuno che "pulisca l'albero" per poche centinaia di euro, sei nel posto sbagliato. Questo caso spiega, numeri e leggi alla mano, la differenza tra giardinaggio e arboricoltura clinica specialistica.

AM

Alex Monteleone — Arboricoltore, Buttigliera Alta (TO)

22 anni di cantiere su alberi d'alto fusto. Intervento documentato con relazione agronomica ufficiale. Cliente anonimizzato su richiesta. Per il servizio completo: Arboricoltura e Tree Climbing Torino.

Master in Garden Design — Italian Design Institute (IDI), Milano
4.300€
Costo intervento + IVA
Dal 2017
Storico monitoraggi documentati
Cobra 2t/4t
Sistemi dinamici certificati 12 anni

1. Il Paziente: un Gigante Monumentale con i Piedi d'Argilla

Il Cedrus atlantica Glauca è una conifera monumentale che sviluppa branche orizzontali pesantissime estese per metri dal fusto. Quando un esemplare di 25 metri domina un'area residenziale densamente abitata, ogni debolezza strutturale diventa un'emergenza. Sotto la sua chioma: tetti di abitazioni civili, auto in sosta e passaggi pedonali. Il "bersaglio" — in termini di analisi di rischio VTA — è classificato ad altissima frequentazione.

Visivamente, l'albero appariva vigoroso. Un occhio non esperto avrebbe giudicato la pianta sana. La verità era nascosta dove l'occhio non può arrivare: nel cuore del legno e all'interno delle biforcazioni.

Resistograph in azione sul colletto del Cedro — analisi strumentale carie interna e marciume
Il Resistograph in azione: cerchiamo la verità nascosta nel legno, non ci affidiamo all'aspetto esteriore della corteccia.

2. La Diagnosi Strumentale con Resistograph: la Carie Avanza

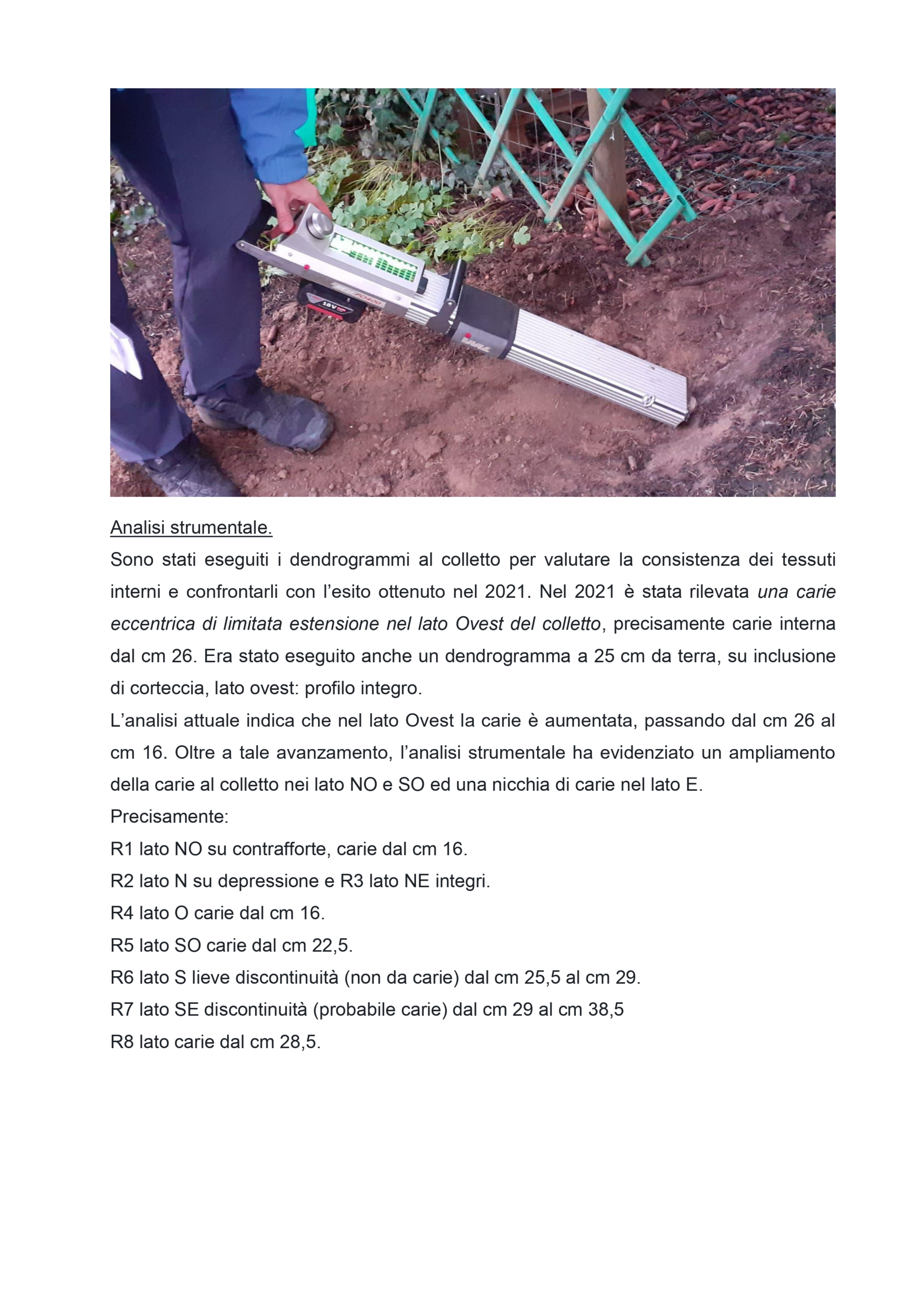

Non ci siamo limitati a guardare in alto. Poiché monitoriamo questo esemplare dal 2017, abbiamo applicato il protocollo di indagine strumentale avanzata utilizzando il Resistograph. Questo strumento penetra nel legno con una punta sottile (3mm) a velocità costante, misurando elettronicamente la resistenza interna che il tessuto oppone alla perforazione.

Alta resistenza

Legno sano — il grafico sale regolare

Crollo grafico

Legno cariato o marcio — curva precipita

Dato Clinico 2025

Perdita 18% sezione resistente lato Ovest

Resistograph in azione sul colletto del Cedro
Il Resistograph in azione: stiamo cercando la verità nascosta nel legno.

Grafici dendrogrammi analisi Resistograph su Cedro
I picchi verso il basso indicano vuoti o legno degradato. Rispetto al 2021, rilevata perdita ulteriore del 18% di sezione resistente lato Ovest.

I dati clinici sono stati spietati. La carie interna ha mostrato un'accelerazione nel compartimento Ovest: la perdita di legno portante è passata da una situazione di allerta a una situazione di rischio concreto in soli 4 anni. Attendere ancora avrebbe significato aumentare esponenzialmente il rischio di rottura di una branca primaria sopra il tetto. Per il protocollo completo di valutazione e perizie: Arboricoltura Certificata Sekuoia.

3. L'Errore del Passato: Come NON si Consolida un Albero

Durante l'ispezione in quota — accessibile solo con tecniche di tree climbing — abbiamo documentato un grave errore commesso anni fa da operatori non specializzati: era stato installato un cavo di acciaio statico in modo errato.

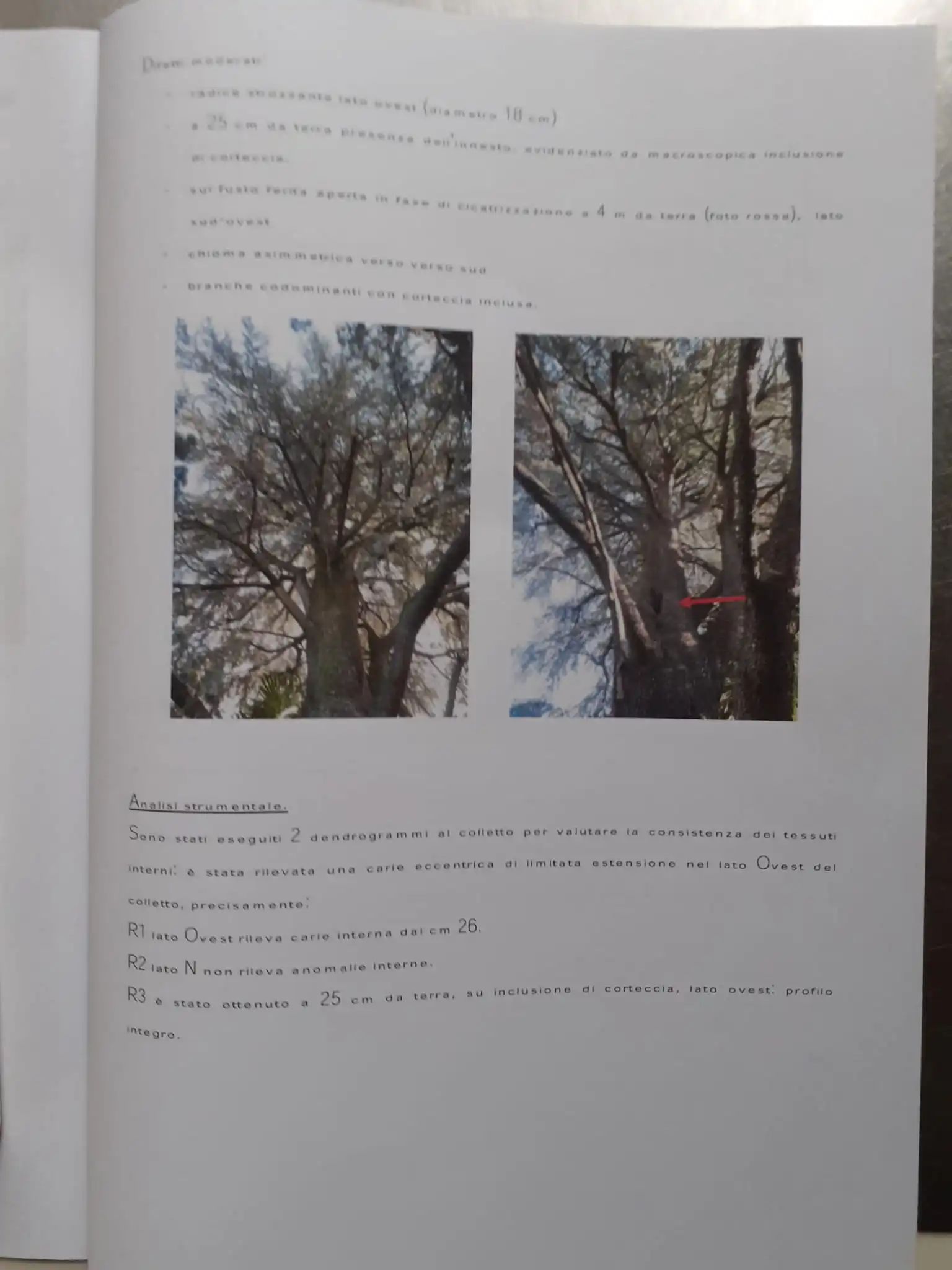

Relazione 2021 Cedro con freccia rossa su ferita tronco — analisi difetti strutturali documentati
La freccia rossa indica il punto critico già evidenziato nel 2021: un consolidamento statico obsoleto e strozzante che ha interrotto la circolazione linfatica.

⚠️ IL CAVO D'ACCIAIO "STROZZANTE": L'EFFETTO LACCIO EMOSTATICO

Come certificato dalla relazione agronomica, il vecchio cavo di acciaio statico è diventato obsoleto e strozzante. L'albero cresce, il cavo d'acciaio no. Legare un cavo stretto attorno a un ramo che deve ingrossarsi produce l'effetto laccio emostatico: i vasi linfatici si interrompono, il ramo soffre e si crea un punto di rottura meccanica esattamente nel punto di legatura.

4. Perché l'Abbattimento Non Era la Risposta Corretta

Mettiamoci nei panni di un proprietario con il portafoglio in mano. Perché spendere 4.300€ per consolidare un albero malato quando si potrebbe abbatterlo per 2.000€, togliendosi il rischio per sempre?

Vincoli Legali

Un Cedro di queste dimensioni è spesso tutelato dai Regolamenti del Verde Comunali. Ottenere l'autorizzazione all'abbattimento senza una perizia tecnica che certifichi l'imminente pericolo è quasi impossibile, con rischio di sanzioni amministrative e penali.

Costi di Smaltimento FIR

L'abbattimento totale produce decine di tonnellate di biomassa classificata come Rifiuto Speciale (D.Lgs. 152/2006). Lo smaltimento certificato con FIR di un fusto monumentale spesso raddoppia il costo del preventivo iniziale di abbattimento. Tutti i dettagli: Abbattimento Alberi Torino.

Perdita di Valore

Un albero monumentale in salute incrementa il valore di mercato della villa del 5–15%. Abbatterlo è una perdita patrimoniale irreversibile. Il consolidamento costa 4.300€ una volta ogni 12 anni: investimento razionale, non sentimentale.

5. La Soluzione: Sistema Dinamico Cobra 2t / 4t

Rimosso il cavo strozzante, l'arboricoltura clinica ha previsto l'installazione di sistemi di consolidamento dinamico. A differenza del vecchio cavo d'acciaio che blocca tutto e spezza i rami per rigidità, il sistema Cobra (standard tedesco certificato) è progettato per essere elastico. Funziona come un airbag: si attiva solo all'impatto, non è una gabbia che immobilizza.

Flessibilità Controllata

Permette al ramo di muoversi col vento, stimolando la produzione di legno di reazione — il meccanismo biologico di autorinforzo dell'albero.

Intervento sul Picco

Interviene solo in caso di "colpo di frusta" eccessivo durante le raffiche di vento, proteggendo la biforcazione senza bloccarla durante i movimenti ordinari.

Garanzia Anti-strozzamento

Il sistema si adatta all'ingrossamento del ramo negli anni senza diventare un laccio. Garanzia certificata 12 anni sul materiale.

Kit consolidamento dinamico alberi Cobra 2t e 4t — materiale certificato garantito 12 anni
Kit Cobra 2t e 4t: materiale certificato, garanzia 12 anni. Il costo del solo kit per singolo consolidamento supera i 300€. Quando un operatore non specializzato propone potatura + consolidamento per 800€ totali, stai capendo già quale materiale e quale sicurezza ti venderebbe.

6. Smaltimento FIR e Responsabilità Legale: La Trappola che Molti Ignorano

Le tonnellate di materiale legnoso rimosso sono, per legge, un Rifiuto Speciale (CER 20 02 01) ai sensi del D.Lgs. 152/2006. Non possono sparire nel nulla. Non possono essere regalate al vicino o bruciate in giardino. Devono essere tracciate e gestite con il FIR (Formulario di Identificazione Rifiuti).

Il proprietario di casa è il "Produttore del Rifiuto". Se l'operatore porta via la legna senza rilasciarti il FIR e viene fermato, la responsabilità penale e amministrativa (sanzioni da 3.000€ a 30.000€) ricade su di te. Il Formulario FIR è l'unico documento che libera il produttore del rifiuto da ogni responsabilità.

⚠️ ART. 2051 C.C. — La Responsabilità da Custodia. L'assicurazione sulla casa paga solo se l'evento è fortuito ed eccezionale. Se l'albero cade perché era malato o non monitorato, la compagnia invoca la colpa grave e non versa un centesimo. Il proprietario risponde dei danni, più le spese penali se qualcuno si fa male. Nel nostro intervento, ogni grammo di ramaglia è stato macinato in loco e smaltito con regolare FIR.

7. Lo Storico: Perché Conosciamo questo Albero dal 2017

L'arboricoltura non si fa con i "taglia e fuggi". La relazione tecnica indica Alex Monteleone come figura tecnica indispensabile proprio per la conoscenza storica dell'esemplare, costruita in anni di monitoraggio documentato.

Cronoprogramma storico interventi manutenzione e potatura Cedrus atlantica dal 2017
Il cronoprogramma: la cartella clinica dell'albero. Avere lo storico degli interventi permette di capire come l'albero evolve e quando è il momento esatto per intervenire. Cambiare arboricoltore ogni anno per risparmiare 50€ significa perdere questa memoria fondamentale.

Hai un albero monumentale nel tuo giardino?

Manda 2 foto su WhatsApp — una da vicino al fusto e una che mostri la distanza dalla struttura a rischio. Rispondo in 24 ore con una prima valutazione tecnica. Scrivimi su WhatsApp →

FAQ — Domande Scomode, Risposte Dirette

"4.300€ mi sembrano tantissimi per potare un albero."

Non hai pagato per "tagliare rami". Hai pagato per: analisi ingegneristica con Resistograph su 3 punti di sondaggio, accesso in quota con tree climbing certificato EN1891, materiali Cobra 2t garantiti 12 anni, smaltimento legale con Formulario FIR e relazione tecnica firmata da agronomo forestale che ti tutela ai sensi dell'art. 2051 c.c. Se cerchi il risparmio, prega che non ci sia mai vento forte.

Perché non avete usato la piattaforma aerea (cestello)?

Perché le piattaforme pesano tra le 8 e le 14 tonnellate. Entrare in giardino con mezzi pesanti compatta il suolo a 30–50 cm di profondità e schiaccia le radici assorbenti, soffocando l'albero alla base proprio dove lo stai cercando di salvare. Il tree climbing è l'unico metodo a impatto zero sul sistema radicale.

Come faccio a sapere se ho un albero a rischio?

I segnali che richiedono un'analisi strumentale immediata: presenza di funghi cariogeni alla base (Ganoderma), fessure longitudinali nel fusto, rami con scorza morta, chioma asimmetrica, albero con "bersagli" ad alta frequentazione (tetti, auto, percorsi pedonali). In tutti questi casi la valutazione visiva non basta — serve il Resistograph.

Cercavo un giardiniere economico a Torino per la potatura alberi: perché dovrei chiamare voi?

Se cerchi un taglio rami veloce a basso costo, non siamo noi. L'arboricoltura non è "pulizia giardino" o "potatura siepi". Operiamo su alberi ad alto fusto con tecniche di tree climbing EN1891, analisi strumentali e perizie VTA. Un giardiniere economico che capitozza l'albero per risparmiare ti esporrà a rischi legali (Art. 2051) e schianti al primo temporale.

Come gestire l'abbattimento alberi pericolanti a Torino e provincia dopo un temporale?

La prevenzione schianti alberi si fa prima dell'emergenza con l'analisi Resistograph. Se l'albero è già pericolante o inclinato, procediamo con l'abbattimento controllato in tree climbing, garantendo zero danni alle strutture sottostanti. Gestiamo tutta la burocrazia (permessi abbattimento Moncalieri, Rivoli, Torino) e lo smaltimento del legname a norma di legge.

Quanto costa l'abbattimento di un albero ad alto fusto rispetto al consolidamento?

L'abbattimento albero costo dipende dall'accessibilità in quota e dai volumi di smaltimento FIR (che incidono pesantemente per legge). Spesso abbattere costa molto di più (dai 1.500 ai 3.000+ euro per grandi esemplari in zone difficili) rispetto a un consolidamento dinamico conservativo. Noi sconsigliamo l'abbattimento se l'albero è recuperabile e sicuro tramite cavi Cobra.

Possiedi un albero monumentale e non vuoi correre rischi?

Smetti di chiedere preventivi a chi taglia siepi. Affidati a chi analizza, progetta e certifica la tua sicurezza. Manda il Comune, il tipo di albero stimato e 2 foto su WhatsApp. Verrai ricontattato direttamente da Alex Monteleone entro 24 ore.
